工程完成建設之后,汕頭站臺的建筑面積大約有10萬平方米,會讓汕頭的交通體系“全面升級”,打造成汕頭市“零換乘、站城融合、交通暢通”的綜合交通樞紐,對汕頭的發展也起到了推動作用,戰略意義十分重要。

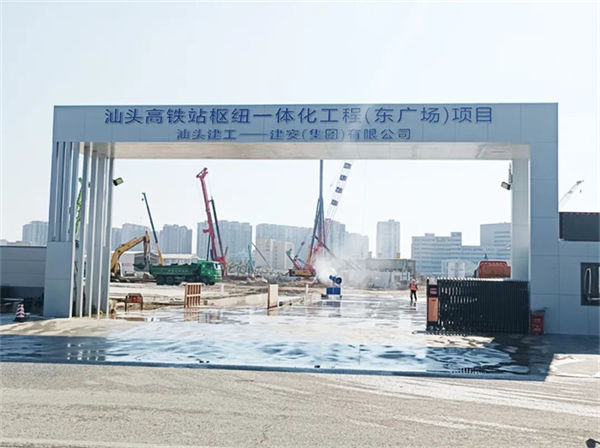

▲項目現場
工程基坑周邊環境復雜,為減少基坑開挖及降水對周邊環境的影響,在C1區基坑支護樁外側設置等厚水泥土攪拌墻止水,C1區基坑圍護結構采用支護樁+等厚水泥攪拌墻的方式,TRD工法深層水泥土攪拌墻厚800mm,深度39m,工程等厚水泥攪拌墻計劃60天完成。
▲工作量
具體參數如下:
(1) 厚度800mm,墻頂標高-3.3m,墻底標高-42.3m;
(2) 固化液拌制采用P.O 42.5級普通硅酸鹽水泥,水灰比1.2, 水泥摻量不少于25~30%;
(3) 挖掘液拌制采用鈉基膨潤土,每立方被攪土體摻入5~10%膨潤土;。
(4) 墻體垂直度偏差小于1/250,墻位偏差不大于20mm,墻深偏差不得大于50mm,成墻厚度偏差不大于20mm。
基坑圍護結構平面布置圖及剖面圖如下:
▲圍護體平面布置圖
▲基坑TRD與地質剖面圖

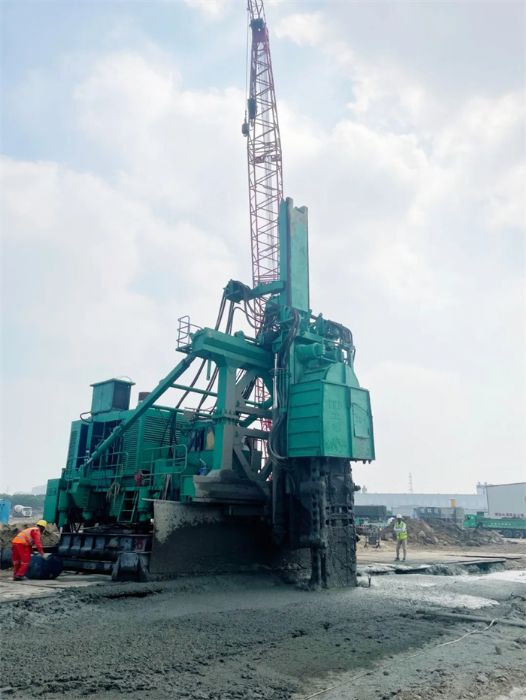

▲TRD-60D工法機現場施工
本工程TRD墻體需要穿過多層砂層,且墻深達到39m,施工難度較大,針對性措施如下:
1.因墻體深達39m,且需要穿過多層砂層,對TRD施工設備要求較高,在每天施工前,機修工需對TRD設備進行檢查,施工班組人員每日對TRD刀排、鏈條進行檢查,及時更換磨損的刀排及鏈條,保障設備切割能力。
2.在切割時需要注意切割箱及鏈條是否有異常抖動,切割行進速度放緩,甚至無法推進則需暫停施工并及時處理。
總體施工流程如下:
TRD工法設備采用順時鐘方向先由東側中間自北向南施工,其次由東南角自東向西施工,再由西南角自南向北施工,再由西北角自西向東施工,最后由東北角自北向南施工,施工示意圖如下:
廉頗老矣,尚能飯否?這臺上工機械TRD-60D工法機用施工數據打消了大家的疑慮,深度39m,墻厚0.8m,切割1小時2米,回撤1小時4米,噴漿1小時3米,每天可輕松成墻15m以上,正所謂“老當益壯”。
另一側,另一臺2020年3月份生產的上工機械TRD-60D工法機已經組裝完畢,不久后也將加入施工,老少“兩代”相互呼應,將描繪出一幅品質與傳承的畫卷。
▲TRD-60D工法機現場施工

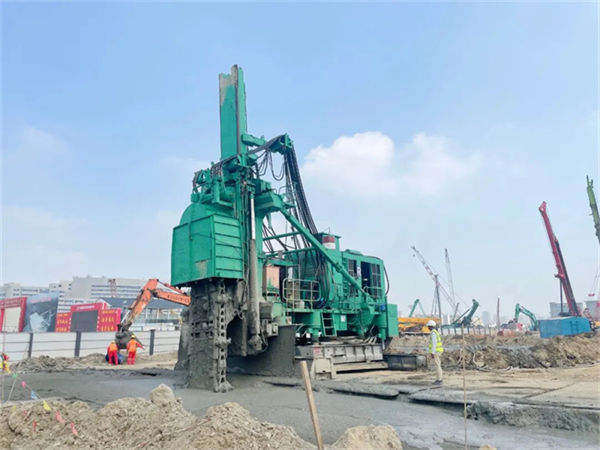

▲另一臺TRD-60D工法機現場裝配調試中
隨著TRD施工工藝的在華南地區的應用案例逐步增多,TRD施工的優越性將逐步得到驗證,我們深信TRD施工工藝將和十年前的SMW工藝一樣,將會在華南地區取得大發展。
